Paperinen työmaapäiväkirja katoaa tai jää epäselväksi. Digitaalinen versio on aina saatavilla ja hakukelpoinen.

Työmaapäiväkirjaa pidetään usein rutiinina, joka täytetään koska niin on tapana. Sen arvo mitataan kuitenkin vasta silloin, kun jostain tulee erimielisyys, ja silloin se on joko olemassa tai ei.
Rakennusurakan riidoissa on lähes aina kyse samasta asiasta: kuka sanoi mitä ja milloin, ja mitä työmaalla tapahtui sinä päivänä. Kumpikin osapuoli muistaa asian omalla tavallaan, ja molemmat muistavat vilpittömästi. Ratkaisu ei löydy siitä, kumpi muistaa paremmin, vaan siitä, kummalla on merkintä.
Tämä on syy siihen, miksi päiväkirjan tärkein ominaisuus ei ole kattavuus vaan ajoitus. Merkintä, joka tehtiin samana päivänä, on eri asia kuin kuvaus, joka kirjoitettiin puoli vuotta myöhemmin muistista.
Neljä tilannetta, joissa päiväkirja on ratkaissut riidan tai estänyt sen.
Aikataulun venyminen. Urakka myöhästyy, ja kysymys on kenen viiveestä. Jos päiväkirjassa lukee, että holvin valu odotti tilaajan päätöstä yhdeksän päivää, keskustelu on lyhyt. Jos ei lue, keskustelu on pitkä.
Olosuhteet. Pakkasjakso, sade, myöhässä tullut toimitus. Nämä ovat perusteita aikataulumuutokselle vain jos ne on kirjattu silloin kun ne tapahtuivat. Sään voi todistaa jälkikäteen, mutta ei sitä, että se pysäytti juuri tämän työvaiheen.
Tilaajan ohjeet. Työmaalla annetut suulliset ohjeet ovat rakennusalan tavallisin riidan siemen. Merkintä siitä, että tilaaja pyysi maanantaina muuttamaan väliseinän paikkaa, muuttaa myöhemmän keskustelun kokonaan.
Virheet ja niiden korjaus. Kun takuuaikana tulee huomautus, päiväkirja kertoo mitä tehtiin, kuka teki ja missä järjestyksessä. Ilman sitä joudut osoittamaan huolellisuutesi muistin varassa.
Päiväkirja epäonnistuu useimmiten siihen, että siitä yritetään tehdä liian kattava. Kun kirjaaminen vie kaksikymmentä minuuttia, se jää tekemättä kiireisenä päivänä, ja kiireiset päivät ovat juuri ne joista merkintää eniten tarvittaisiin.
Toimiva minimi on kolme asiaa.
Ketkä olivat paikalla ja mitä tehtiin. Ei tuntikirjanpitoa vaan lause siitä, mikä työvaihe eteni.
Mikä poikkesi. Odotus, puute, sääeste, keskeytys, vahinko. Tämä on se rivi, jolla on myöhemmin arvoa.
Mitä sovittiin. Kuka pyysi mitä ja kuka lupasi mitä.
Jos näistä kolmesta ehtii kirjata vain yhden, se on toinen. Normaali päivä ei tarvitse todistetta. Poikkeava päivä tarvitsee.
Valokuva ratkaisee sen ongelman, joka tekstimerkinnässä on aina: sanamuoto on kirjoittajan tulkinta tilanteesta. Kuva runkovaiheesta ennen levytystä kertoo, mitä siellä oli, ja kuva puutteesta ennen korjausta kertoo, että puute oli olemassa.
Todisteeksi kuva kelpaa, kun tiedetään milloin ja missä se on otettu. Puhelimen kuvakansio tietää ajan mutta ei paikkaa, ja kuva katoaa laitteen mukana. Mitä kannattaa kuvata ja miten, käydään läpi artikkelissa työmaan dokumentaatiosta.
Paperinen päiväkirja ei ole huono siksi, että se on paperia. Se on huono kolmesta käytännön syystä.
Se on yhdessä paikassa. Se on työmaakopissa, ja kun tarvitset merkintää, olet toimistolla. Tai päinvastoin.
Se katoaa. Työmaa puretaan, kopit siirtyvät, vihko on jonkun autossa. Kun asiaa kysytään vuosia myöhemmin, sitä löytyy harvoin.
Sitä ei voi hakea. Kysymys ei koskaan ole "mitä 14. maaliskuuta tapahtui" vaan "milloin puhuttiin väliseinästä". Vihosta se löytyy selaamalla, jos löytyy.
Lisäksi paperinen merkintä on helppo tehdä jälkikäteen, mikä heikentää sen todistusarvoa. Merkintä, jonka syntyaika on todennettavissa, on vahvempi kuin merkintä, joka voi olla kirjoitettu koska tahansa.
Yleisin toimintamalli on, että työnjohtaja kirjaa päiväkirjan. Se on looginen mutta hauras.
Työnjohtaja ei ole työmaalla koko päivää. Hän kirjaa sen minkä näki tai minkä hänelle kerrottiin. Se mitä ei kerrottu, jää pois, ja poikkeamat ovat juuri niitä joista ei kerrota, koska ne selviävät yleensä itsestään.
Toimivampi malli on, että työntekijä voi kirjata havainnon suoraan, ja työnjohto täydentää. Silloin merkintä syntyy siellä missä tapahtuma oli, eikä kulje muistin kautta.
Tämä vaatii, että kirjaaminen on työntekijälle vaivatonta. Jos se vaatii käymistä työmaakopissa, se ei tapahdu.
Lisätyö on rakennusalan tavallisin laskutusriita, ja se ratkeaa lähes aina dokumentaatiolla.
Kulku on tyypillisesti tämä. Tilaaja pyytää työmaalla pientä muutosta. Se tehdään. Lasku lähtee. Tilaaja sanoo, ettei tilannut mitään sellaista.
Jos päiväkirjassa on merkintä pyynnöstä päivämäärineen ja pyytäjineen, tilanne on selvä. Jos ei ole, urakoitsija joko luopuu saatavasta tai riitelee siitä pienemmällä todennäköisyydellä voittaa.
Tämän takia päiväkirjamerkinnän arvo ei ole hallinnollinen vaan rahallinen, ja se on laskettavissa. Ota viime vuoden lisätyöt, joista jouduttiin neuvottelemaan, ja katso kuinka moni niistä oli kirjattu jonnekin ennen laskua.
Tavallinen kysymys, ja vastaus on että kirjaa se.
Merkintä "runkotyö eteni suunnitellusti, ei poikkeamia" on arvokkaampi kuin tyhjä päivä. Tyhjä päivä on monitulkintainen: se voi tarkoittaa että kaikki oli hyvin tai että kukaan ei kirjannut mitään.
Aukoton päiväkirja on todiste myös siitä, mitä ei tapahtunut. Jos vastapuoli väittää, että työmaa seisoi kahden viikon ajan, aukoton merkintäsarja kumoaa sen. Aukollinen ei kumoa mitään.
Työmaan asiakirjoja koskee pitkä säilytysvelvollisuus, ja päiväkirja on niistä se, jota tarvitaan useimmin jälkikäteen.
Takuuaika on tyypillisesti kaksi vuotta, mutta vastuu piilevistä virheistä ulottuu selvästi pidemmälle. Kun kymmenen vuoden päästä tulee kysymys siitä, miten jokin rakenne tehtiin, päiväkirja ja kuvat ovat ainoa jäljellä oleva tieto.
Tämä on argumentti sähköisen päiväkirjan puolesta, joka ei liity käytön helppouteen lainkaan. Vihko, joka on jossain, ei ole todiste. Aineisto, joka löytyy hakemalla, on.
Merkinnät ovat samanpituisia. Todellinen työmaa tuottaa vaihtelevia päiviä. Tasainen aineisto on täytetty tavan vuoksi.
Poikkeamia ei ole. Jokaisella työmaalla on odotusta, puutteita ja muutoksia. Jos niitä ei ole kirjattu, niitä ei ole kirjattu, ei se että niitä ei ollut.
Merkinnät on tehty samana päivänä kuukauden lopussa. Jos aikaleimat kertovat, että kuukauden merkinnät syntyivät yhtenä iltana, ne on kirjoitettu muistista.
Päiväkirjan pitämiselle on kaksi eri perustetta, ja ne sekoitetaan usein toisiinsa.
Sopimusperuste. Rakennusurakan yleisissä sopimusehdoissa työmaapäiväkirja on vakiintunut käytäntö, ja urakkasopimuksessa siitä sovitaan yleensä nimenomaisesti. Silloin päiväkirja on sopimusvelvoite, ja sen pitämättä jättäminen on sopimusrikkomus riippumatta siitä, tapahtuuko työmaalla mitään.
Näyttöperuste. Tämä on se, joka ratkaisee käytännössä. Päiväkirjaa ei pidetä siksi että se on pakko, vaan siksi että ilman sitä et pysty osoittamaan mitä tapahtui. Tämä peruste pätee myös silloin, kun mitään velvoitetta ei ole.
Ero näkyy siinä, mitä kirjataan. Sopimusvelvoitteen täyttää muodollinen merkintä. Näyttötarkoitusta palvelee vain merkintä, joka kertoo poikkeamasta ja ajankohdasta.
Käytännössä useimmat päiväkirjat täyttävät ensimmäisen ja epäonnistuvat toisessa. Ne on täytetty, mutta niistä ei ole hyötyä silloin kun niitä tarvitaan.
Urakoitsija aloittaa saneerauksen sovittuna päivänä. Suunnitelmien mukaan väliseinät puretaan ensimmäisellä viikolla. Purku ei kuitenkaan voi alkaa, koska tilaajan pitäisi tyhjentää tilat, eikä se ole tapahtunut.
Urakoitsija soittaa, tilaaja lupaa hoitaa asian. Tyhjennys valmistuu yhdeksän päivää myöhemmin. Työ etenee, urakka myöhästyy noin kaksi viikkoa, ja loppuvaiheessa tehdään ylitöitä että aikataulu saadaan kiinni.
Loppuselvityksessä tilaaja vaatii viivästyssakkoa myöhästymisestä. Urakoitsija vetoaa siihen, että viive johtui tilaajan tyhjennyksestä.
Jos päiväkirjassa lukee joka päivältä "purku ei voi alkaa, tilat tyhjentämättä", urakoitsijalla on näyttö viivästyksen syystä. Päiväkirja ei kuitenkaan yksin riitä. YSE 1998 -ehdoissa lähtökohta on, että urakoitsija vaatii lisäaikaa tilaajalta kirjallisesti heti, kun peruste on tiedossa, ja kertoo, mihin vaatimus perustuu. Päiväkirja osoittaa, mitä tapahtui, ja kirjallinen vaatimus säilyttää oikeuden lisäaikaan. Jos kumpaakaan ei ole, urakoitsijan sana on tilaajan sanaa vastaan.
Yhdeksän lyhyttä päivittäistä merkintää ja yksi kirjallinen lisäaikavaatimus tilaajalle olisivat tässä tapauksessa kattaneet sekä viivästyssakon että ylityökustannukset.
Päiväkirjan lukija ei ole koskaan sen kirjoittaja. Se on tilaajan edustaja, valvoja, asianajaja, vakuutusyhtiön käsittelijä tai oman yrityksen työntekijä joka ei ollut työmaalla.
Tästä seuraa kolme käytännön ohjetta.
Kirjoita nimet, älä rooleja. "Tilaaja pyysi" ei kerro kuka. Puolen vuoden päästä tilaajan organisaatiossa on kolme ihmistä jotka kaikki kiistävät pyytäneensä.
Kirjoita mitä tapahtui, älä mitä siitä ajattelit. "Tilat olivat tyhjentämättä" on havainto. "Tilaaja on täysin piittaamaton" on mielipide, ja se heikentää koko merkinnän uskottavuutta.
Kirjoita niin, että lause on ymmärrettävä ilman kontekstia. Lukija ei tiedä mitä edellisenä päivänä tapahtui.
Nyrkkisääntö: kirjoita niin kuin kirjoittaisit ihmiselle, joka lukee merkinnän kahden vuoden päästä eikä ole koskaan käynyt työmaalla. Se on täsmälleen se tilanne, jossa merkintä oikeasti luetaan.
Kolme dokumentaation muotoa, ja niillä on eri vahvuudet. Sekoittaminen johtaa siihen, että luotetaan väärään.
Päiväkirjamerkintä kertoo ajankohdan ja tapahtuman. Se on vahva ajallisesti mutta heikko sisällöllisesti, koska se on kirjoittajan tulkinta.
Valokuva kertoo tilanteen. Se on vahva sisällöllisesti mutta heikko ilman kontekstia: kuva ei kerro miksi se otettiin tai mitä sen jälkeen tapahtui.
Viesti tilaajalle on vahvin, koska se on kaksisuuntainen. Se osoittaa paitsi mitä havaitsit, myös että kerroit siitä toiselle osapuolelle. Vastaamatta jättäminen on sekin näyttöä.
Vahvin yhdistelmä on kaikki kolme samasta tapahtumasta: merkintä päiväkirjaan, kuva liitteenä ja viesti tilaajalle samana päivänä. Tämä kuulostaa raskaalta, mutta se koskee vain poikkeamia, joita on työmaalla muutama kuukaudessa.
Tavallisesta päivästä riittää merkintä. Poikkeavasta päivästä kannattaa tehdä kaikki kolme, ja juuri poikkeavat päivät ovat ne, joista myöhemmin riidellään.
Käytäntö kuolee samalla tavalla joka kerta: kolme viikkoa hyvin, sitten kiireinen viikko, ja sen jälkeen aukko josta ei enää palata.
Kolme asiaa pitää käytännön hengissä.
Kiinnitä se johonkin mikä jo tapahtuu. Päivän päätös, kalustovarastoon palaaminen, työmaan lukitseminen. Uusi tapa tarttuu vanhaan tapaan, ei tyhjään kohtaan päivässä.
Tee tyhjästä päivästä yhtä helppo kuin täydestä. Jos "ei poikkeamia" vaatii saman työn kuin poikkeaman kuvaaminen, tyhjät päivät jäävät kirjaamatta ja sarja katkeaa.
Katso merkinnät kerran viikossa. Ei siksi että niissä olisi jotain, vaan siksi että katsominen pitää kirjaamisen mielekkäänä. Merkintä, jota kukaan ei lue, lakkaa syntymästä noin kuukaudessa.
Edellä käydyt ongelmat ovat käytännön ongelmia: vihko on väärässä paikassa, merkinnän ajankohtaa ei voi todentaa, sää pitää todistaa jälkikäteen, ja kirjaaminen jää kiireisenä päivänä tekemättä. FiSASin työmaapäiväkirja on rakennettu näiden ympärille:

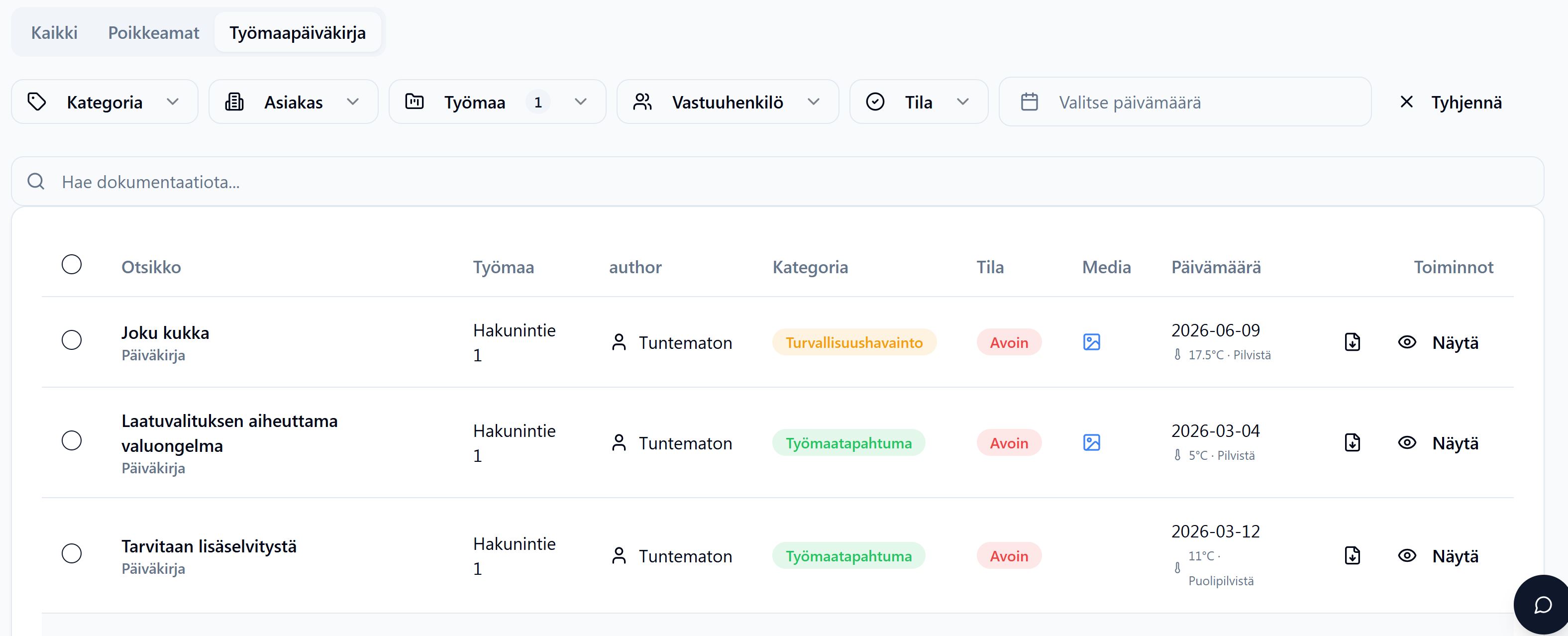

- Päiväkirja kulkee puhelimessa. Merkinnän voi tehdä työmaalla heti, ja se on samalla hetkellä toimiston nähtävillä. Jokaisella merkinnällä on aikaleima.
- Säätiedot tallentuvat automaattisesti. Sää haetaan merkinnälle työmaan sijainnin mukaan, joten olosuhteet ovat todennettavissa jälkikäteen ilman erillistä selvitystä.
- Sanelu nopeuttaa kirjaamista. Merkinnän voi kirjoittaa tai sanella, jolloin tekoäly muuttaa puheen tekstiksi ja ehdottaa otsikon ja kategorian. Kolmen rivin merkintä vie silloin vähemmän aikaa kuin työmaakopille käveleminen.
- Kategoriat ja haku. Työmaatapahtumat, tarkastukset ja katselmukset, työvaiheet ja turvallisuushavainnot ovat omissa kategorioissaan, ja merkinnät suodattuvat työmaittain ja asiakkaittain.
- Kuvat samaan paikkaan. Kuvat tallentuvat projektille ja sijainnit pohjakuvalle, joten merkintä ja kuva löytyvät samasta paikasta.
- PDF yhdellä klikkauksella. Päiväkirjan saa raporttina tilaajalle, valvojalle tai riitatilanteessa juristille.
Dokumentointi ja työmaapäiväkirja kuuluvat kaikkiin paketteihin, myös yhden käyttäjän Maker-pakettiin.
Työmaapäiväkirja on halvin vakuutus, jonka rakennusliike voi ottaa. Se maksaa muutaman minuutin päivässä ja se kannattaa täsmälleen niinä päivinä, joina jokin menee pieleen.
Ratkaisevaa ei ole kattavuus vaan kolme asiaa: merkintä syntyy samana päivänä, se sisältää poikkeamat eikä vain rutiinia, ja se löytyy vuosien päästä ilman että joku muistaa mihin vihko jäi.
Jos oma päiväkirjakäytäntö tuntuu epävarmalta, testi on yksinkertainen: valitse viime vuodelta yksi urakka, jossa oli erimielisyyttä, ja katso löytyykö siltä päivältä merkintä. Vastaus kertoo, onko käytäntö olemassa vai vain tapa.
